了解一下西安凈化彩鋼板工程安裝說明。

作者:admin 發布日期:2019/8/12 關注次數: 二維碼分享
彩鋼夾芯板的安裝,應在建筑裝飾工程基本完工以及通風、動力電、工藝主管的主體部完工后進行。在安裝西安凈化彩鋼板過程中切割機等機械及安裝配件和施工場地應隨時清掃,擦試干凈。按安裝順序?yàn)橄劝惭b壁板后安裝頂板。

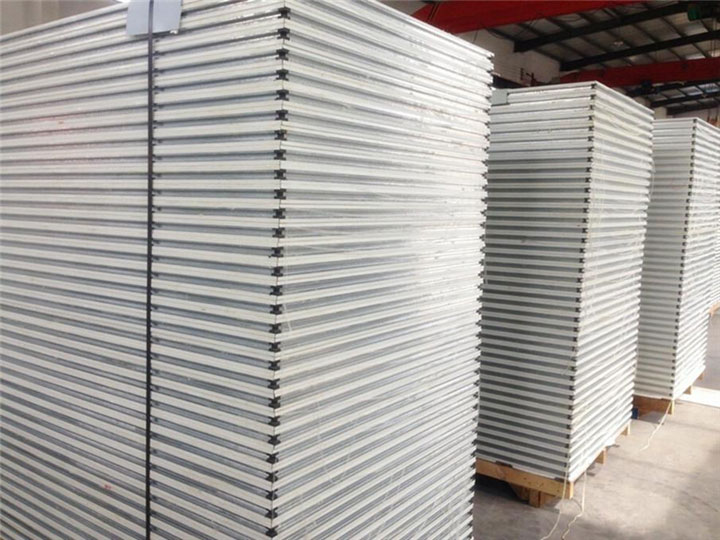

西安凈化彩鋼板
一、壁板安裝
1、根據彩鋼夾芯板隔斷平面排版圖嚴格放線,人流、物流等長距走向應保持一致,其誤差應小于1.5‰。墻角應垂直交接,房間放樣對角線誤差應小于1‰。
2、按照放線基準,把地面清掃干凈,確保馬槽兩側無塵埃,每間隔0.5m用射釘把鋁合金馬槽固定在地面上,馬槽與地面應貼緊密合。
3、壁板安裝的垂直度用磁力線垂校正,其偏差不應大于1‰。為了防止累積誤差造成壁板傾斜扭曲,壁板之間縫隙應嚴格控制在2.5mm之內,并應保持上下均勻。
4、壁板與頂板相連形成的夾角處安裝陰角園弧鋁時,應先做好清潔處理,壁板與頂板形成的夾角用建筑密封膠密封。陰角塑料底座與壁頂板連接用鋁鉚釘固定,鋁型材安裝后應與彩鋼板貼緊密合,不能出現波浪形間隙。
5、開關插座的線管預埋由彩鋼板安裝工人配合電工,由電工確認好開關插座的開孔大小與位置,由彩鋼板安裝工人負責開孔。

二、頂板安裝
1、在安裝西安凈化彩鋼板時,應首先根據二次設計排版圖確定需要吊大梁和加強吊點的吊掛、錨固件等立體構件和屋面梁的聯結固定位置,具體如下:吊筋間距每隔1.2m布置,應做到垂直水平。屋面梁用φ10mm內絲膨脹螺絲固定,吊筋另一端與鍍鋅花蘭螺栓及專用鍍鋅暗吊大梁相連,以便調節頂板平整度。
2、頂板安照房間走向進行安裝,其縫隙應保持在2-3mm內,頂面每隔0.5m用鉚釘與暗吊大梁相連,使相互間聯系牢固。
3、頂板長度大于3m時除在寬度方向吊暗吊大梁外,長度方向應做加強處理,用專用C型鋼加強吊梁與頂板龍骨用燕尾螺釘相連,再用通絲吊筋往上吊緊。
4、吊頂板施工完畢后,其它工種在頂板上施工要作好保護措施,嚴禁在吊頂板上大規模加工制作。凈化彩鋼板安裝施工過程中必須做到認真仔細,每個環節完成后都要做好檢查測量方可進行下一個環節,直至整體安裝施工完畢,驗收合格。

后面需注意一點,在一般的屋面和泛水板安裝作業中,自攻螺釘、鉆孔、手鋸或其他的操作等均會在屋面上或鄰近地區留下金屬碎屑,這些碎屑和其他雜物(鉚釘、鐵釘、螺釘?shù)龋┍仨毐M快從屋頂、泛水板、天溝等處清除掉。應該把這項工作作為每天的結束工作。特別是在整個屋面安裝西安凈化彩鋼板完成后,更需要這項工作。如果忽視了這項工作,將使金屬碎屑氧化而導致鋼板表面形成污點。以鐵、鉛、銅等為基材的物品若與鍍鋁鋅板表面接觸,且共同暴露在潮氣或有冷凝水的環境中,將會造成鍍鋁鋅層的破壞,從而導致鋼板的腐蝕。
